海外捷报!新加坡CCP50 600兆瓦联合循环电站项目余热锅炉大件吊装工作全面完成

2025-11-25来源:中国化学三化建浏览量:
分享到:

   近日,由江南手机网页版新加坡江南(中国)承建的新加坡CCP50 600兆瓦联合循环电站项目余热锅炉模块吊装任务圆满完成,标志着项目全面进入锅炉系统安装阶段。

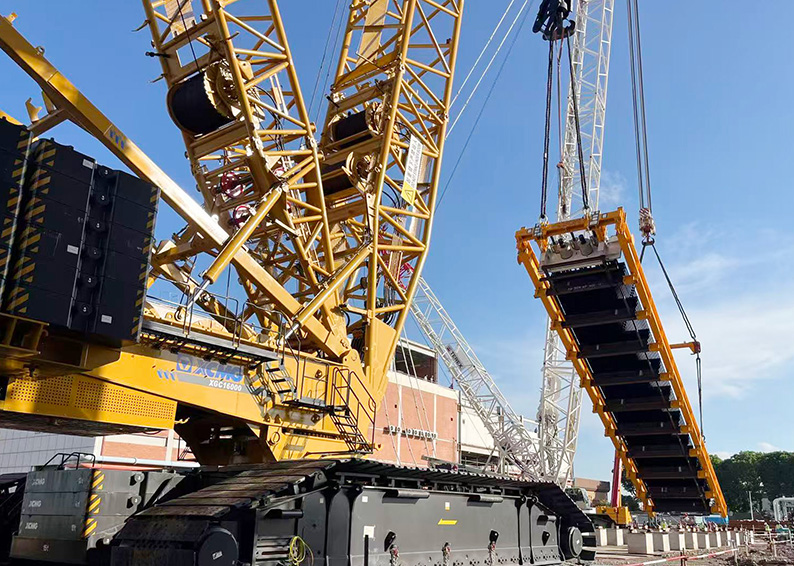

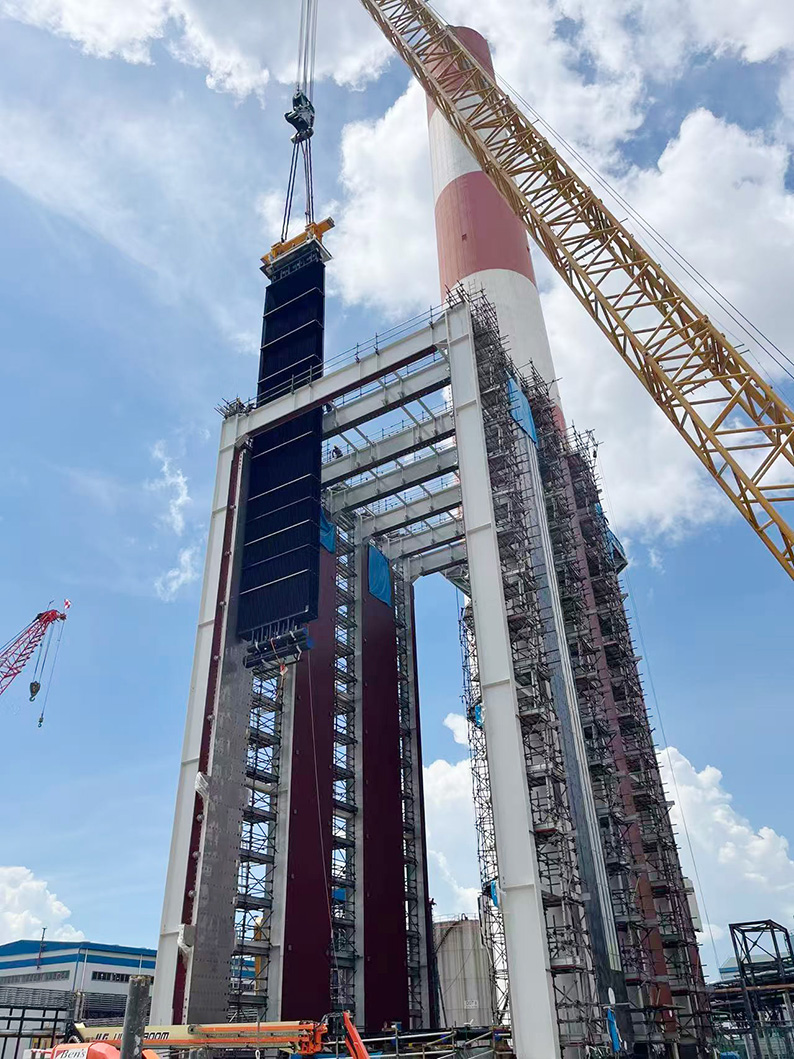

   本次余热锅炉模块吊装涵盖18件大型模块,单件最大重量达340吨(含吊装架)。吊装作业采用双机抬吊、三机协同的施工方案,各模块需在空中完成翻转、腾挪、拆除运输架及精准穿越锅炉框架等高难度动作,对指挥协调、设备配合及安全质量管控要求极高。面对模块体量大、安装精度高、现场空间受限、交叉作业频繁、环境恶劣等挑战,项目部精心策划、科学组织,采用“昼夜两班、连续作业”模式,严格落实技术安全交底与全过程监控,确保每个模块在24小时内完成从模块运输就位、吊装架组装验收、双机抬吊、空中分解吊装架、吊装就位到最终安装验收合格的全流程任务,最终历经24个工作日连续奋战,实现了一次吊装成功、精度达标、安全可控,为后续锅炉本体、钢结构、管道及电仪施工赢得了宝贵工期,充分彰显了三化建项目团队海外大型能源项目建设的卓越实力与专业执行力。
   该项目作为新加坡重点能源基础设施工程,采用国际先进的燃气—蒸汽联合循环发电技术。项目建成后,能够为约8.64万套四室住房和发展委员会单位供电,对新加坡构建“燃气+太阳能+进口绿电”多元能源体系具有重大意义,是新加坡向绿色能源转型的重要标志。
